Η METLEN ηλεκτροδοτεί τη Βρετανία: Ο σταθμός Hirwaun «παίρνει μπρος» – FinanceNews.gr

Η METLEN ηλεκτροδοτεί τη Βρετανία: Ο σταθμός Hirwaun «παίρνει μπρος» - FinanceNews.gr



METLEN: Ελληνική υπογραφή στο ενεργειακό μέλλον της Βρετανίας – Ο σταθμός Hirwaun στην τελική ευθεία – Ο ρόλος της Drax

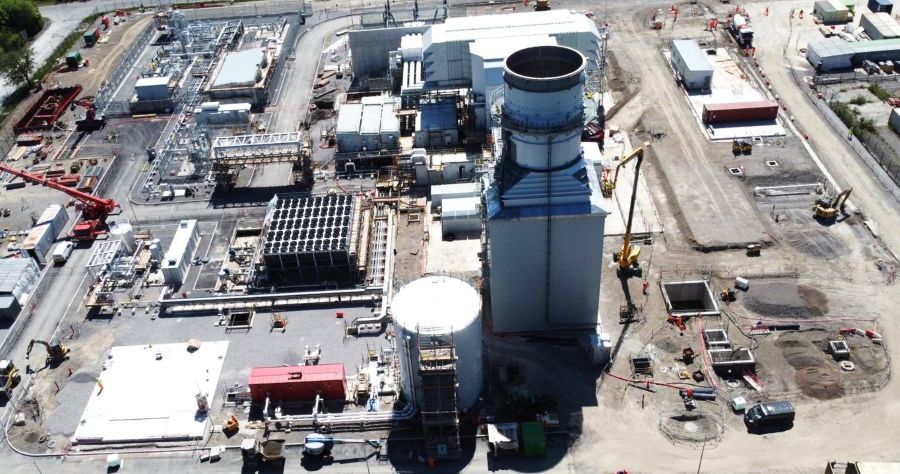

Η METLEN ανακοίνωσε την επίσημη έναρξη της τελικής φάσης δοκιμαστικής λειτουργίας (commissioning) του σταθμού ηλεκτροπαραγωγής Hirwaun, που κατασκευάζεται στο Ηνωμένο Βασίλειο για λογαριασμό της εταιρείας Drax. Σύμφωνα με τη σχετική ανακοίνωση, το έργο αυτό συναρτάται άμεσα με τους δύο ακόμη OCGT σταθμούς που υλοποιεί η METLEN για τη Drax, καθώς όλα τα έργα μαζί αποσκοπούν να ενισχύσουν τη σταθερότητα του συστήματος ηλεκτροδότησης όταν οι ανανεώσιμες πηγές (ήλιος, αέρας) δεν καλύπτουν επαρκώς τη ζήτηση.

Από πλευράς τεχνικών επιτευγμάτων, η METLEN έχει ήδη ολοκληρώσει την «πρώτη ανάφλεξη» της αεριοστροβίλου (Gas Turbine First Fire) και τη βασική λειτουργία με φορτίο (Base Load) στο Hirwaun, επιτεύγματα που σηματοδοτούν την ωριμότητα του σταθμού και την ετοιμότητά του για εμπορική λειτουργία.

 Ταυτόχρονα, έχουν τοποθετηθεί οι κρίσιμες υποδομές: ο στρόβιλος Siemens SGT5-4000F, ο γεννήτριας 327,5 τόνων και ο μετασχηματιστής 222 τόνων για κάθε σταθμό.

Η συμβολή του Hirwaun θα είναι καθοριστική. Vς μονάδα αιχμής, θα λειτουργεί κατά τις περιόδους υψηλής ζήτησης ή όταν οι ανανεώσιμες πηγές δεν αποδίδουν, εξασφαλίζοντας ότι το δίκτυο δεν μένει χωρίς ισχύ, ιδίως σε κρίσιμες ώρες. Σύμφωνα με τα στοιχεία της Drax, ο σταθμός αυτός θα λειτουργεί έως περίπου 1.500 ώρες ετησίως και θα έχει επαρκή δυναμικότητα να εξυπηρετήσει το ισοδύναμο 150.000 κατοικιών.

Η κατασκευή του Hirwaun εμπλέκει εξειδικευμένες εργασίες: η METLEN έχει αναλάβει και τον συνολικό μηχανολογικό συναρμολογισμό του έργου, με την SGS Industrial Services να δρα ως εταίρος εγκατάστασης των συστημάτων στρέβλωσης, εξαγωγής καυσαερίων και βοηθητικών μονάδων. Το έργο χαρακτηρίζεται ως κρίσιμο για την ενεργειακή ασφάλεια της Βρετανίας και ως γέφυρα προς ένα σύστημα χαμηλών εκπομπών άνθρακα.

Ιστορικά, η METLEN (πρώην MYTILINEOS) ανέλαβε το έργο των τριών OCGT για τη Drax το 2022 μέσω συμβολαίου EPC, με στόχο να ενισχυθεί η ευελιξία του ισοζυγίου ισχύος του Ηνωμένου Βασιλείου. Οι σταθμοί Hirwaun, Progress και Millbrook, καθένας με ονομαστική ισχύ περίπου 299 MW, σχεδιάστηκαν για να υποστηρίζουν το δίκτυο όταν οι ΑΠΕ υπολειτουργούν.

Καθώς ο Hirwaun εισέρχεται στο στάδιο commissioning, η πρόκληση είναι να διασφαλιστεί ότι όλες οι υποσυσκευές, οι διατάξεις ασφαλείας, τα συστήματα ελέγχου και η διασύνδεση με το δίκτυο θα λειτουργήσουν απρόσκοπτα και αξιόπιστα για εμπορική εκμετάλλευση. Η επιτυχία αυτής της φάσης θα ανοίξει τον δρόμο για κανονική λειτουργία και θα εδραιώσει τον σταθμό ως μοχλό ενεργειακής επάρκειας για το Ηνωμένο Βασίλειο.

Τεχνικό χρονοδιάγραμμα: Από commissioning σε εμπορική λειτουργία

Φάση / Δραστηριότητα
Στόχος / Περιγραφή
Εκτιμώμενη Διάρκεια / Προθεσμία
Πιθανές Προκλήσεις / Παρατηρήσεις

1. Ολοκλήρωση “First Fire” & Base Load Testing
Έναρξη της φάσης commissioning με “πρώτη ανάφλεξη” του αεριοστροβίλου και λειτουργία σε φορτίο (base load) ως έλεγχο συστημάτων.
Έχει ήδη επιτευχθεί, όπως ανακοίνωσε η METLEN.
Κατά τη διάρκεια αυτής της φάσης θα ελεγχθούν θερμικές συμπεριφορές, σταθερότητα συστημάτων, αντίδραση σε φορτίσια.

2. Οργανωμένα Σχέδια Commissioning / Testing Protocols
Ετοιμασία λεπτομερών ελέγχων (Inspection & Test Plans), πρωτόκολλα επαλήθευσης (verification protocols) και έλεγχοι συστημάτων (validation).
Πολλές εβδομάδες έως μερικοί μήνες
Είναι κρίσιμο να καλυφθούν όλα τα υποσυστήματα (καύσιμο, ψύξη, καυσαέρια, έλεγχος).

3. Σταθμική (Partial Load) & Μεταβατική Λειτουργία
Ο σταθμός δοκιμάζεται υπό μεταβλητά φορτία, περιλαμβάνοντας διακυμάνσεις ζήτησης και “ανοίγματα/κλείσιμο”
1–2 μήνες
Σε αυτή τη φάση επιβεβαιώνεται η ικανότητα του σταθμού να ανταποκρίνεται σε πραγματικά σενάρια.

4. Δοκιμές Διαλειτουργίας με Δίκτυο (Grid Integration Tests)
Διασύνδεση με το δίκτυο και συγχρονισμός με το εθνικό σύστημα – σταθερότητα τάσης και συχνότητας
μερικές εβδομάδες
Απαιτεί στενή συνεργασία με το Δίκτυο, ελέγχους καλωδίων, προστασίες.

5. Περιβαλλοντικές & Κανονιστικές Διατυπώσεις
Ενεργοποίηση όλων των αδειών λειτουργίας (Environmental Permits), τελικές επιθεωρήσεις συμμόρφωσης
Παράλληλα με τις δοκιμές
Απαιτείται πλήρης τήρηση προδιαγραφών εκπομπών, θορύβου, ασφάλειας.

6. Αξιολόγηση & Έγκριση από Αρμόδιους Φορείς
Έλεγχος και επιβεβαίωση από ρυθμιστικές αρχές για να δοθεί το «πράσινο φως» για εμπορική λειτουργία
μερικές εβδομάδες
Κρίσιμη φάση, αν εντοπιστούν αποκλίσεις πρέπει να γίνουν διορθωτικές ενέργειες.

7. Μεταβατική Εμπορική Λειτουργία (Ramp-up)
Λειτουργία μερικώς ως εμπορική, σταδιακή αύξηση ωρών λειτουργίας έως το σχεδιαζόμενο όριο (~1.500 ώρες/έτος)
1-3 μήνες
Παρακολούθηση απόδοσης, ανατροφοδότηση και ρυθμίσεις σε πραγματικά σενάρια.

8. Πλήρης Εμπορική Λειτουργία
Ο σταθμός τίθεται σε κανονική λειτουργία με τον τρόπο δημιουργίας ισχύος όταν απαιτείται
Τελική φάση
Στόχος είναι να λειτουργεί ως μονάδα αιχμής και να στηρίζει το δίκτυο στα “στρες” σημεία.

Οι απόψεις που εκφράζονται στα σχόλια των άρθρων δεν απηχούν κατ’ ανάγκη τις απόψεις της ιστοσελίδας μας, το οποίο ως εκ τούτου δεν φέρει καμία ευθύνη. Για τα άρθρα που αναδημοσιεύονται εδώ με πηγή, ουδεμία ευθύνη εκ του νόμου φέρουμε καθώς απηχούν αποκλειστικά τις απόψεις των συντακτών τους και δεν δεσμεύουν καθ’ οιονδήποτε τρόπο την ιστοσελίδα.‌‌
